HLEAN SYSTEM的成功應用案例
報告人:王勝偉、張冰、孫東亮 2014年1月15日
繼2013年11月18日維達紙業(遼寧)公司TPM啟動大會的第一波熱情浪潮后,在張華廠 長、范建軍副廠長的領導下,在老師的耐心輔導下,在推進辦的大力推進下,各車間掀起了TPM推動工作的一波又一波熱浪,經過短短不到2個月的努力,在單班 產量、設備故障等方面均取得了非常顯著的成果。2014年1月15日,我們進行了TPM第一階段初期清掃工作的驗收評審,為各車間持續改進建立了 SPDCA管理閉環螺旋上升機制。
為什么某國際紙業(遼寧)公司能夠在短短幾個月的時間取得如此成績?
一 是現狀調查徹底,張華廠長、范建軍副廠長通過下基層、走現場、員工訪談等,摸排遼寧工廠固有問題,深入調查其原因;
二 是管理方法科學,張廠、范廠在管理思路上除舊革新,打造組織,完善流程,引進TPM設備管理系統科學管理,組織技術攻關,解決品質和效率問題,建立持續改善和提升的SPDCA機制。
三 是團隊文化建設,推行品效管理,嚴抓不良習慣和作風,各部門執行力、團隊協作力和精神面貌逐步提升。
四 是TPM工作推進穩步有效,一把手親自掛帥,仔細部署,認真檢查跟蹤;輔導老師指導科學,現地現物,輔導耐心;推進辦主任王勝偉、推進專員孫東亮推進方法 有效,不怕苦不怕累,耐心溝通,細心推進;人事部門張冰經理主動提出TPM工作考評,做好各項文宣、培訓、通勤車等工作;各車間主任認真學習,堅決執行。
以下對TPM近期工作總結如下:
1、TPM工作按計劃穩步推進,按期完成100%
TPM項目第一期,主題:建立自主維護體系,設備效率提升改善。

2、TPM非常6+1改善提案

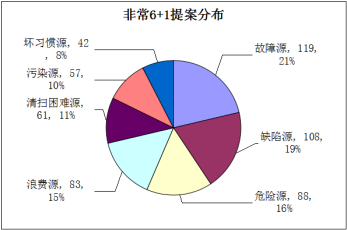

11月18日至12月31日,全廠非常6+1提案有效采納件數558件,人均提案件數1.4件。實施改善180項,改善完成率33%,其他項目已列入改善計劃,逐步實施跟進。


3、第一階段初期大清掃
清掃前現狀:某國際紙業(遼寧)有限公司原有部分設備陳舊,長時間沒有做深度清潔,設備狀況劣化嚴重,設備故障及小停機嚴重,通過設備大清掃活動,恢復設備原貌,改變員工原有不好的習慣,為設備順暢運行打下了堅固基礎。

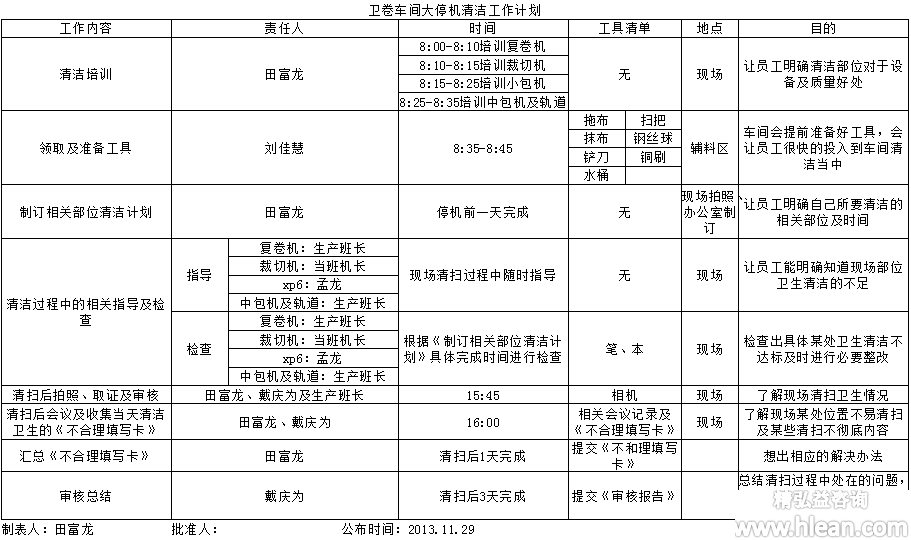

①大清掃活動策劃周密,準備充分

繼2013年11月18日維達紙業(遼寧)公司TPM啟動大會的第一波熱情浪潮后,在張華廠 長、范建軍副廠長的領導下,在老師的耐心輔導下,在推進辦的大力推進下,各車間掀起了TPM推動工作的一波又一波熱浪,經過短短不到2個月的努力,在單班 產量、設備故障等方面均取得了非常顯著的成果。2014年1月15日,我們進行了TPM第一階段初期清掃工作的驗收評審,為各車間持續改進建立了 SPDCA管理閉環螺旋上升機制。
為什么某國際紙業(遼寧)公司能夠在短短幾個月的時間取得如此成績?
一 是現狀調查徹底,張華廠長、范建軍副廠長通過下基層、走現場、員工訪談等,摸排遼寧工廠固有問題,深入調查其原因;
二 是管理方法科學,張廠、范廠在管理思路上除舊革新,打造組織,完善流程,引進TPM設備管理系統科學管理,組織技術攻關,解決品質和效率問題,建立持續改善和提升的SPDCA機制。
三 是團隊文化建設,推行品效管理,嚴抓不良習慣和作風,各部門執行力、團隊協作力和精神面貌逐步提升。
四 是TPM工作推進穩步有效,一把手親自掛帥,仔細部署,認真檢查跟蹤;輔導老師指導科學,現地現物,輔導耐心;推進辦主任王勝偉、推進專員孫東亮推進方法 有效,不怕苦不怕累,耐心溝通,細心推進;人事部門張冰經理主動提出TPM工作考評,做好各項文宣、培訓、通勤車等工作;各車間主任認真學習,堅決執行。
以下對TPM近期工作總結如下:
1、TPM工作按計劃穩步推進,按期完成100%
TPM項目第一期,主題:建立自主維護體系,設備效率提升改善。

2、TPM非常6+1改善提案
11月18日至12月31日,全廠非常6+1提案有效采納件數558件,人均提案件數1.4件。實施改善180項,改善完成率33%,其他項目已列入改善計劃,逐步實施跟進。


3、第一階段初期大清掃
清掃前現狀:某國際紙業(遼寧)有限公司原有部分設備陳舊,長時間沒有做深度清潔,設備狀況劣化嚴重,設備故障及小停機嚴重,通過設備大清掃活動,恢復設備原貌,改變員工原有不好的習慣,為設備順暢運行打下了堅固基礎。

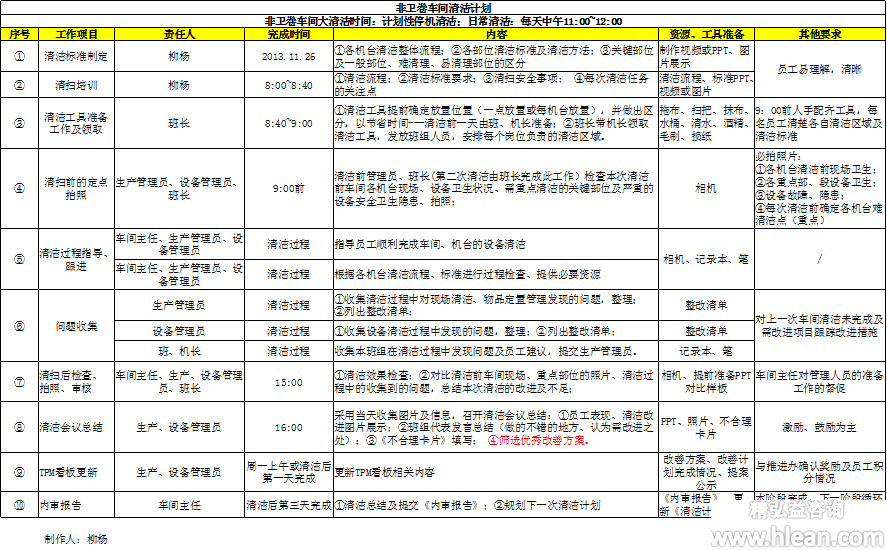

①大清掃活動策劃周密,準備充分
